Existe um momento muito específico no ciclo de vida de qualquer implementação de sistema de RH: quando a euforia da entrega encontra a realidade da operação.

A equipe concluiu o projeto dentro do prazo. O fornecedor apresentou o sistema funcionando, colocou os fluxos principais em operação e treinou os usuários. Nos primeiros meses, tudo parecia bem, porque os problemas de uma integração mal dimensionada raramente aparecem no dia da virada.

Eles surgem no terceiro fechamento de folha, quando a equipe percebe que um determinado tipo de afastamento não sincroniza automaticamente. Ou no sexto mês, quando o crescimento da empresa revela que o fluxo de onboarding exigia uma etapa que a integração não cobre. Ou na primeira fiscalização, quando o auditor cobra uma trilha de rastreabilidade que o sistema não gera nos formatos necessários.

Esse gap entre o que o fornecedor entregou e o que a empresa de fato precisava ocorre com mais frequência do que os relatórios de implementação mostram. O custo dessa falha raramente aparece na linha de investimento em tecnologia: ele se esconde no retrabalho operacional, nas exceções manuais que o time resolve todos os meses e nos processos que continuam dependendo de intervenção humana porque a integração não chegou até lá.

Por que o gap existe, e por que é tão difícil de perceber

A venda que promete e a implementação que entrega

O fornecedor que apresenta apenas uma lista de funcionalidades transfere ao comprador a responsabilidade de descobrir como a solução produzirá valor. Essa lógica captura com precisão o que acontece em muitas implementações de RH: a empresa adquire uma lista de capacidades, mas não aborda a realidade de que o maior problema da folha de pagamento não está no cálculo, mas na integração: falta conectar essas funcionalidades aos processos reais da operação.

Na demonstração, o sistema integra folha e ponto. Na operação, essa integração funciona para o fluxo padrão, mas quebra quando o colaborador tem dois vínculos, quando a escala é irregular ou quando o afastamento começa no meio do período. Esses casos não aparecem nas demos. Aparecem na segunda semana de produção.

O execution gap que os dados confirmam

A pesquisa do The Hackett Group sobre Tendências e Prioridades de RH mostra que líderes de RH têm intenção estratégica clara, mas a execução permanece inconsistente, criando uma lacuna crescente entre prioridades e atividades diárias. Mais especificamente, 81% reconhecem o valor da tecnologia inteligente, mas 59% não têm um roadmap claro de implementação. pesquisa de 2026 do Hackett Group mostra que líderes de RH têm intenção estratégica clara, mas a execução permanece inconsistente, criando uma lacuna crescente entre prioridades estratégicas e atividades do dia a dia. Mais especificamente, 81% reconhecem o valor da tecnologia inteligente, mas 59% não têm um roadmap claro de implementação, o que mantém o RH focado em manter sistemas em funcionamento em vez de transformar como o trabalho é feito.

Esse dado revela algo importante: o problema não está na tecnologia disponível. Está na distância entre o que as organizações entendem que precisam e o que de fato implementam com profundidade suficiente para funcionar.

A zona de transição onde os erros nascem

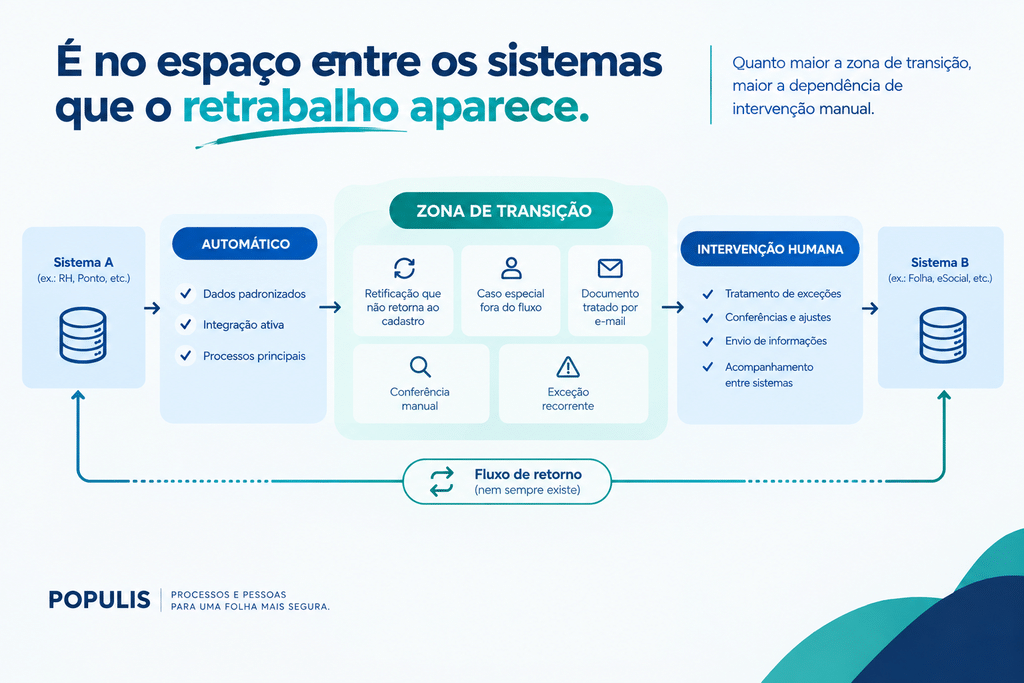

O problema não está necessariamente na capacidade da tecnologia, mas na ausência de uma integração real entre as camadas da operação. É justamente nessa zona de transição entre sistemas que os erros começam a surgir.

Essa zona de transição é o espaço entre o que o sistema faz sozinho e o que ainda depende de alguém para funcionar. Em implementações bem dimensionadas, essa zona é pequena, coberta por exceções documentadas e fluxos alternativos formalizados. Em implementações que entregaram o padrão mas não mapearam a operação real, essa zona é grande, e é preenchida por intervenções manuais que ninguém planejou, mas todos praticam.

Onde o gap mais aparece na operação de RH e DP

Cenários que o sistema não cobre, mas a operação tem

Todo RH tem situações que fogem do fluxo padrão. Colaboradores com múltiplos vínculos. Escalas que variam por projeto. Benefícios negociados individualmente durante a admissão. Regras de convenção coletiva que se sobrepõem à política interna. Afastamentos com retorno parcial de função.

Esses cenários existem em qualquer operação de médio ou grande porte. O problema é que, frequentemente, a implementação foi dimensionada para o fluxo majoritário, e os casos especiais ficaram de fora do escopo. O resultado é que o sistema opera o padrão automaticamente, mas os casos especiais continuam sendo resolvidos à mão, por quem os conhece, sem registro formal no fluxo integrado.

Com o tempo, esses casos especiais acumulam. E o que deveria ser uma exceção gerenciada vira uma rotina paralela que ninguém documentou, porque o sistema não foi configurado para cobri-la.

A integração que funciona em uma direção

Quando os processos estão em sistemas ou fornecedores que não se comunicam, o RH frequentemente assume o papel de integrador manual das informações. É comum surgir a necessidade de enviar dados, acompanhar documentos, confirmar informações e verificar se determinada etapa foi concluída. Além de consumir tempo, esse modelo aumenta o risco de inconsistências e dificulta a rastreabilidade.

Esse cenário aparece com frequência em integrações unilaterais. Avaliar qual é a importância da folha de pagamento exige garantir que as informações trafeguem em mão dupla, impedindo que correções manuais na folha fiquem isoladas do cadastro central. Uma retificação feita na folha não retorna ao cadastro central. Uma alteração feita diretamente no sistema de ponto não se reflete automaticamente na folha. O fluxo funciona para o caminho mais comum, mas não para as situações em que a correção precisa fluir de volta.

A rastreabilidade que existe no sistema mas não na operação

Parte das soluções fracassa não por falta de qualidade técnica, mas porque não é incorporada à rotina. Gestores não utilizam, colaboradores não conhecem e o RH não possui tempo para administrar. O fornecedor precisa participar da implantação, preparar usuários e acompanhar indicadores.

Quando isso não acontece, o sistema tem capacidades de rastreabilidade e auditoria que ninguém usa, porque ninguém foi treinado para usar, porque os processos internos não foram redesenhados para alimentar essas capacidades, ou porque a implementação priorizou colocar o sistema no ar em detrimento de garantir que ele fosse usado corretamente.

O resultado é um sistema com trilha de auditoria configurada que produz registros incompletos, porque parte dos eventos continua sendo resolvida fora do fluxo, manualmente, sem passar pelos pontos que a trilha monitora.

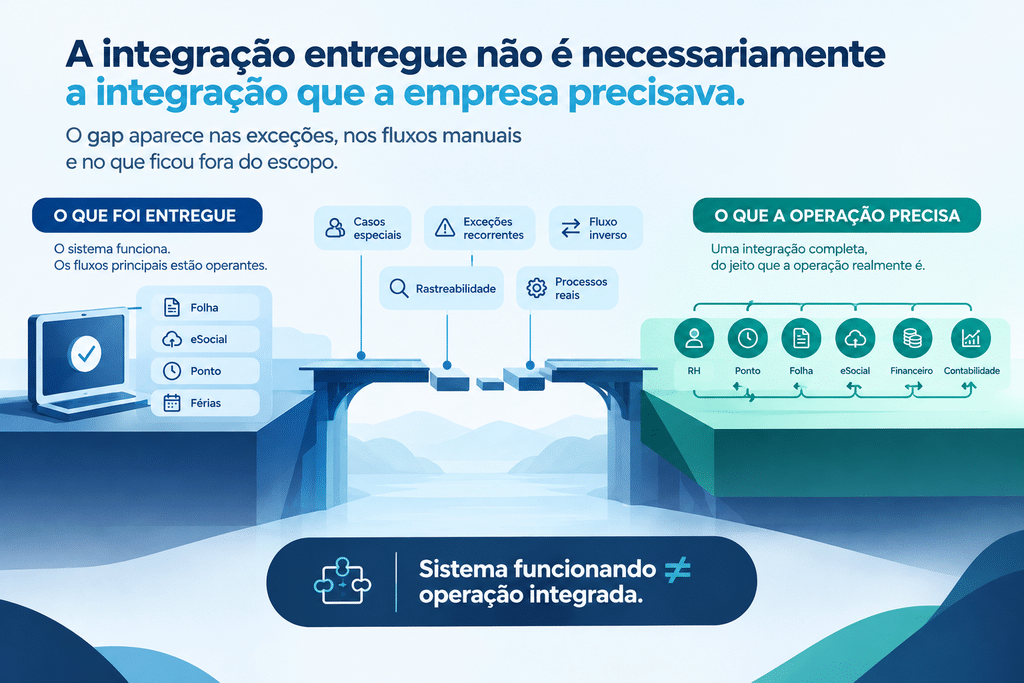

O que diferencia uma implementação que funciona de uma que frustra

A diferença entre uma implementação que resolve o problema e uma que entrega o sistema está em algumas decisões que precisam acontecer antes do projeto começar, e que muitas empresas postergam para depois da entrega.

Mapeamento real da operação antes da configuração

O sistema precisa ser configurado para a operação que existe, não para o fluxo ideal que a empresa gostaria de ter. Isso significa mapear os casos especiais, documentar as exceções recorrentes e incluir esses cenários no escopo da implementação, não deixá-los para “fase 2” que raramente acontece.

Critério claro de sucesso além do go-live

O go-live não é o fim do projeto. É o início da operação real. Implementações que definem sucesso como “o sistema está no ar” entregam uma versão funcional do produto, mas não necessariamente uma integração que resolve o problema da empresa. O critério de sucesso precisa incluir redução mensurável de retrabalho, consistência de dados entre sistemas e capacidade de resposta a auditorias.

Participação ativa do fornecedor após a entrega

O fornecedor que vende a licença e deixa o cliente sozinho reduz a probabilidade de sucesso e aumenta o risco de cancelamento. Implementações que funcionam têm fornecedores presentes nos primeiros meses de operação real, identificando gaps, ajustando configurações e garantindo que os casos especiais que aparecem em produção sejam cobertos pelo sistema, não resolvidos manualmente.

Redesenho de processos, não apenas configuração de sistema

Quando os processos da empresa são migrados para o sistema exatamente como funcionavam antes, os problemas dos processos vão junto. Compreender como utilizar um sistema integrado de RH para impulsionar o sucesso empresarial exige revisar os fluxos antes da automação, impedindo que falhas operacionais antigas sejam apenas replicadas no novo software.

A pergunta que revela o gap

Existe um diagnóstico simples que qualquer empresa pode fazer para identificar se a integração entregue é a mesma que precisava: quantas intervenções manuais a operação ainda realiza em processos que o sistema deveria cobrir automaticamente?

Se a resposta for “muitas”, e se essas intervenções forem as mesmas todo mês, o gap existe. O sistema está no ar, mas a integração real não foi entregue. E o custo dessa diferença continua sendo pago pela equipe de RH, competência após competência, sem aparecer em nenhum relatório de ROI do projeto.

Conclusão

A integração que o fornecedor entregou cobre apenas o que a equipe definiu no escopo do projeto. Já a integração que a empresa precisava abrange a operação real: os casos especiais, as exceções recorrentes, os fluxos de retorno e os processos que exigiam redesenho antes da automação.

A equipe do DP paga o preço do retrabalho exatamente na distância entre esses dois pontos. Enquanto a empresa não enfrentar essa lacuna, continuará custeando uma implementação que colocou o sistema no ar, mas deixou o problema sem solução.

A POPULIS apoia as organizações nessa revisão. Mapeamos os gaps entre a cobertura do sistema e as demandas da operação, estruturando integrações que funcionam para a rotina real da empresa. Não apenas para o cenário ideal da demonstração.
